<table id="yoay0"><li id="yoay0"></li></table>
  • <table id="yoay0"><td id="yoay0"></td></table>
  • <td id="yoay0"></td>
    <td id="yoay0"></td><td id="yoay0"></td>
  • <td id="yoay0"></td>
  • <table id="yoay0"><li id="yoay0"></li></table>
  • <td id="yoay0"></td>
  • <table id="yoay0"><td id="yoay0"></td></table>
  • <table id="yoay0"><li id="yoay0"></li></table>
    <table id="yoay0"><li id="yoay0"></li></table>
    <table id="yoay0"><button id="yoay0"></button></table>
    首頁 公司簡介 新聞文章 成功案例 資質榮譽 相關下載 信息反饋 人才招聘 聯系我們
    當前位置:首頁 > News > 熱點新聞 > show
    近期案例
    · 深圳地鐵7號線項目-深云車輛段 2016-02-18
    · 普天新能源高低壓配電工程 2016-01-22
    · 央視新聞 2015-05-27
    · 央視新聞 2015-05-27
    · 央視新聞 2015-05-27
    · 振業天巒 別墅區 2014-07-31

    施工現場安全檢查必知八表/八看/六方面!

    Sources:本站整理 | Click: | Input time:2020/8/10



    1

    安全檢查必備“八表”



    (一)高處作業安全檢查表



    檢查單位                                       檢查時間       年      月      日



    項目



    檢查內容

    結果

    施工人員

    1

    無高血壓、心臟病精神病等不適合于高處作也的病癥、



    2

    正確穿戴安全帽、軟底鞋等防護用品



    3

    井、孔口、臨空面邊緣、不準休息和停留



    4

    不準向下拋丟物體、材料



    5

    不準沿繩、立桿攀爬上下



    6

    作業前檢查安全繩的牢固程度、不準使用不合格的安全繩



    架子平臺

    7

    按設計施工、牢固可靠



    8

    定期檢查排架損傷、腐朽、松動清況,及時維護



    9

    井、孔口、預留口加蓋板或設圍欄



    10

    平臺腳手板鋪滿釘牢、臨空面有護身欄桿,不準有探頭板



    11

    棧道棧橋通道有扶手欄桿,扶梯固定牢固,通道外外側下部為道路或作業場所時邊緣有10cm以上的檔板



    12

    堆物、整齊、穩固不準超負荷



    13

    廢物廢廢渣及時清理,不得亂丟亂堆



    臨空邊緣懸空作業

    14

    懸掛合格的安全網或搭設其它防護設施



    15

    正確拴掛安全網



    16

    使用工具和易下落的物體,有繩子拴牢,不的下掉



    17

    下方為通道或其它工作場所,應有防護棚或專人監護



    其它

    18

    六級以上大風暴雨濃霧等惡劣天氣,停止作業



    19

    雪天、冰凍天氣應清除雪、霜、冰和采取防滑措施、



    20

    夜間有足夠的照明



    21

    石棉瓦等簡易輕型屋頂作業有相應的安全防護措施



    22

    帶電體附近作業應保持規定的安全距離或采取防護隔離措施



    23

    登高作業,電桿立桿等埋設固定牢靠,登高工具合格



    備注



    評定

    安全 基本安全 危險 立即停工

    應立即整改項目





    (二)混凝土開倉前安全檢查表



    施工單位



    施工部位



    施工班組



    澆筑方法



    檢查項目

    檢查要點

    施工單位自檢結果

    監理單位檢查意見

    工作平臺

    平臺腳手板鋪滿平坦



    欄桿扶手

    設置情況

    欄桿不低于1.2m,并需設20cm的擋腳板



    四口的安全防護

    暫時不用的空口應加蓋,并需進行防護



    交通通道

    交通通道通暢,爬梯及斜坡道必須有防滑設施



    模板

    強度剛度穩定性符合設計要求



    臨空面作業

    必須搭設作業平臺,掛設安全網進行防護



    電焊機

    工況良好,絕緣可靠



    電纜開關

    絕緣良好



    震搗器

    接地可靠或裝漏電保護器



    照明燈具

    ,照明亮度

    燈具有可靠的保護,照明充足



    混凝土入倉

    設備,設施

    入倉設備工況良好處于安全狀態,其他輔助入倉設施設置牢固可靠



    施工排架

    排架支撐設置牢固



    交叉作業,物體打擊

    應有可靠的防護



    施工單位

    檢查驗收意見

    施工班組

    安全員檢查意見

    施工單位安全

    部門檢查意見

      合格

      不合格

    檢查人:

         年   月  日

      合格

      不合格

    檢查人:

           年   月  日

      合格

      不合格

    檢查人:

             年   月   日

    監理工程師檢查意見

    □合格        □不合格       □



    監理工程師:                       年       月      日



    (三)腳手架檢查表



    檢查部位



    檢查時間



    項目

    檢查要求



    人員

    管理

    1

    從事腳手架施工的人員必須經考試合格,持證上崗



    2

    應有能指導施工的施工方案




    腳手架搭設

    4

    扣件應有出廠合格證,脆裂變形滑絲不得使用



    5

    搭設的高度形狀符合要求



    6

    架子牢固穩定,不變形



    7

    架桿搭設應橫平書豎直,搭接牢固



    8

    三級以上高處作業的腳手架應安裝避雷設施




    鋼管立桿,大橫桿的接頭應錯開,搭接長度不小于50cm



    10

    鋼管腳手架立桿應垂直穩放于金屬底座或墊木上,如遇松土,應綁掃地桿



    腳手架鋪板

    11

    腳手板應鋪滿,不得有空隙,探頭板



    12

    腳手板的搭接長度不小于20cm



    13

    對頭搭接時,應架設雙排小橫桿,間距不大于20cm



    14

    腳手板鋪設應平穩綁牢或釘牢



    腳手架連接

    15

    與巖石邊坡及建筑物連接牢固



    16

    教授應在盡端雙跨間和中間每跨15m設縱向剪刀成撐,其最大寬度不超過大跨,與地面呈45°—60°



    爛桿

    防護

    17

    腳手架嚴禁超負荷工作



    18

    腳手架外側設置密目式安全網



    19

    施工層按規定設置⒈2m的欄桿或安全網和擋腳板



    20

    施工層以下每隔岸觀火10m用平網或其它措施進行封閉



    21

    施工層腳手架立桿與巖石邊坡或建筑物之間按要求近行封閉



    22

    必須搭設施工人員上下的專用扶梯、馬道



    腳手架拆除

    23

    電緣線不得直接捆綁在架桿上



    24

    金屬腳手架與1萬伏高壓線路水平距離保持5m以上或搭設隔離防護



    25

    拆除腳手架前,必須將電器設備和其它設備拆除或保護



    26

    應統一指揮自上而下進行



    27

    材料扣件禁止往下拋擲應用繩索綁牢放下



    28

    三級特級高空作業腳手架拆除時必須有可靠的安全技術措施



    29

    拆除腳手架時施工區域內無關人員嚴禁逗留



    備注



    評定

    安全  基本安全  危險  立即停工

    應立即整改

    項目



    施工單位

    負責人



    監理單位

    負責人




    (四)卷揚機安裝驗收表



    安裝單位



    安裝日期

    年    月     日

    施工部位



    設備型號



    最大起重量



    設計起重量



    安裝負責人



    項目

    驗收內容和標準要求

    結論

    管理

    卷揚機安裝要求要有專門的設計



    操作人員持證上崗



    繩輪結構

    鋼絲繩規格正確,斷絲和磨損是否達到報廢標準



    鋼絲繩固定和編插符合國家標準



    繩卡安裝符合規定



    各部位滑輪、滑輪組轉動靈活、可靠,無卡塞現象



    齒條磨損是否達到報廢標準,保險裝置可靠



    卷揚機傳動時,必須要有排繩裝置



    傳動系統

    卷揚機地錨符合設計要求



    第一個導向滑輪距離大于15倍卷筒寬度



    卷筒上有防止鋼絲繩滑脫的保險裝置



    各機構轉動平穩、沒有異常響聲



    制動器、離合器動作靈敏可靠



    滑輪、滑輪組與鋼絲繩相匹配



    滑輪、滑輪組的防繩脫槽裝置有效、可靠



    電器系統

    電纜供電系統充分、正常工作



    炭刷、接觸器、繼電器觸點良好



    儀表、照明、報警系統完好可靠



    控制、操縱裝置動作靈敏可靠



    電器各種安全保護裝置齊全、可靠



    配備專門的供電電源箱



    安全裝置

    上、下限位開關靈敏、可靠



    急停開關靈敏、可靠



    吊鉤防脫落裝置齊全、可靠



    安全標志(限載標志、危險警示、操作標識、操作規程)齊全



    試運行

    空載荷

    額定載荷

    超載25%靜載




    驗收結論

    經驗收卷揚機安裝符合國家規范及設計要求,驗收合格,同意使用



    驗收簽字

    施工單位:

    安裝負責人:                         年        月      日

    安全部安全監察員:                   年        月      日

    安全監理工程師:                     年        月      日




    (五)施工排架安全檢查和使用許可簽證表



    承建單位                           合同編號                   NO:



    施工單位



    施工部位



    作業隊



    搭設方式



    檢查項目

    檢查要點

    施工單位自檢結果

    監理機構檢查意見



    施工技術要求

    嚴格按報經批準的施工詳圖和技術要求搭設



    構件材質規格要求

    構件材質和規格符合要求,無影響強度和鋼度的彎曲和破損:桿件連接和焊接質量滿足要求



    排架基礎底座

    排架基礎承載力足夠:底座穩固并設有墊板和防止支撐立桿滑動與下沉等措施



    立桿、橫桿間距和搭接

    立桿、橫桿的布置間距和接頭符合設計要求,扣件連接牢靠,橫桿水平和立桿垂直度符合要求



    作業平臺腳手板鋪設

    腳手板鋪設的操作平臺寬度在40cm以上,腳手板的縫隙在3cm以下



    架體與建筑物拉結

    每隔4m高(垂直)、7m長(水平)至少設一道連墻拉桿



    剪刀撐設置

    斜撐和平聯的布置與安裝符合設計要求



    安全防護設施

    頂層作業平臺的端部等臨空面設有護欄,腳手架與墻體間距過大時安裝防止墜落的設施,有防止物體打擊危險的安全網和防護棚



    上下爬梯或通道

    安裝有符合規定的上下爬梯和通道



    安全標識

    有明顯的限載禁止等安全警示標志



    施工單位檢查和驗收意見

    施工班組

    安全員檢查意見

    施工單位安全監督部門檢查意見



      合格

      不合格

    檢查人:





    年   月    日

      合格

      不合格

    檢查人:





           年   月   日

      合格

      不合格

    檢查人:





           年   月   日





    監理工程師

    檢查意見

    □合格                □不合格               □



    監理工程師:                           年       月      日




    (六)施工現場安全檢查表



    項目

    序號

    檢查內容

    結果

    施工管理

    1

    施工現場布置合理,危險作業有安全措施和負責人



    2

    有安全值班人員



    施工人員

    3

    穿戴好安全保護用品和正確使用防護用品



    4

    在工作期間,不準穿拖鞋、高跟鞋,不準干與工作無關事情



    5

    特殊工種持證上崗,



    6

    不準酒后上班。



    7

    不準任意拆除和挪動各種防護裝置、設施、標志



    8

    在禁止煙火的區域內不準吸煙、動用明火等



    9

    非施工人員和無關人員不得進入施工現場



    場地

    10

    材料和設施堆放整齊、穩固、不亂堆亂放



    11

    廢物、廢渣急時清理,不亂丟亂扔



    12

    露天場地夏季設防暑降溫涼棚,冬季設取暖棚



    13

    塵毒作業有防護措施,禁止打干鉆



    14

    排水良好,平坦無積水



    15

    照明足夠



    危險區域

    16

    懸崖、深溝、邊坡、臨空面、臨水面邊緣有欄桿或明顯警告標示



    17

    孔、井口、等加蓋或圍攔,或有明顯標志



    18

    洞口、高邊坡、危巖等處有專人檢查,及時處理危石或設置安全擋墻、防護棚等



    19

    滑坡體、泥石流區域進行定期專人監測,發現異常及時報告處理



    20

    多層作業有隔離防護設施和專人監護



    21

    洞內作業有專人檢查處理危石并保持通風良好、支護可靠



    道路

    22

    路基可靠、路面平整、不積水、不亂堆期材、廢料,保持暢通



    23

    通道、橋粱、平臺、扶梯牢固、臨空面有扶手攔桿



    24

    橫跨路面的電線、設施不影響施工、器材和人員通過



    25

    影響交道的作業、有專人監護



    26

    倒料、出渣地段平坦、臨空邊緣有車擋



    27

    冬季、霜雪冰凍期間有防滑措施



    28

    危險地段有明顯的警告標志和防護設施



    機電設備

    29

    施工機械設備運行狀態良好,技術指標清楚,制動裝置可靠



    30

    裸露的傳動部位有防護裝置



    31

    機電設備基礎可靠,大型機械四周和行走、升降、轉動的構件有明顯顏色標志



    32

    作業空間不許架設高壓線并與愿高壓線保持足夠距離



    33

    高壓電纜絕緣可靠,臨時用點線路布置合理,不準亂拉亂接



    34

    變壓器有圍攔,掛明顯警告標志



    易燃易爆場所

    35

    施工區域不準設炸藥庫油庫



    36

    氧氣瓶電石桶單獨存放安全地嗲,遠離火源5m以上



    37

    易燃易爆物品使用的影響區內,禁止煙火



    38

    有足夠得上消防器材



    臨時房屋

    39

    基礎穩定,房屋牢固



    40

    不準建在泥石流,洪水,滑坡,滾石等施工危險區域內



    41

    有可靠的防火措施



    評定

    `安全    急本安全     危險     立即停工




    (七)施工現場用電檢查表



    檢查部位                                         檢查時間       年    月   日



    項目

    檢查內容

    結果

    人員管理

    1

    電工應經考試合格持證上崗



    2

    正確穿戴工作服絕緣鞋等勞動防護用品



    3

    非電工不得從事2電器作業



    4

    安全規章制度健全



    5

    定期檢驗防護用品,用具,不準使用不合格的防護用品




    6

    及時維護保養,保持絕緣良好



    7

    按規定接地接零



    8

    電焊機等電氣設備的裸露帶電部位應有防護罩



    9

    有相應的觸電保護器



    10

    高壓電纜絕緣良好,不得有破損



    11

    行燈電壓小于36v,潮濕場所或金屬容器內小于12v



    開關板配電箱

    12

    配電箱內引出下線整齊,有標識



    13

    開關無損壞,露天有防雨罩



    14

    配電箱應有門,有鎖



    15

    按軌定一機一閘一露



    16

    設置牢固,高度在⒈5m左右,面前不得有障礙物



    17

    檢修電氣設備時,并掛警告牌或專人監護



    18

    按負荷裝相應的保險絲,不得用金屬絲代替



    19

    用具,熔電器應與設備容量相匹配



    臨時線路

    20

    絕緣良好,固定處應有絕緣子,不得破損,裸露



    22

    架設高度應在人物,不易碰到的位置



    23

    照明燈高度大于⒉5m,車輛通過處大于5m



    24

    不使用的臨時線路應及時回收,線頭包扎好



    25

    所有臨時線路布置應規范,美觀



    變壓器

    26

    與建筑物,施工設備有一定的安全距離



    26

    起重,挖掘機等作業空間內,不準通過高壓線



    27

    變壓器周圍設圍欄,高度大于⒈7并懸掛警告牌



    備注




    評定

    安全  基本安全    危險   立即停工

    應立即整改項目







    (八)消防安全日常檢查表



    檢查

    類別



    檢查

    時間



    檢查人



    受檢

    單位



    受檢

    部位



    受檢人



    檢 查 項 目

    檢  查  標  準

    √/×

    1.消防器材、設施

    配置到位,齊全、有效、合理。



    2.自動消防設施

    運行正常,控制室值班在崗情況良好。



    3.消防通道

    消防車通道、安全疏散通道、安全出口布置合理、通暢。



    4.消防水源

    布局合理,供水通暢,水壓充足。



    5.防火帽

    配置到位,完好、有效。



    6.消防標志

    設置到位,完好、有效。



    7.應急照明

    設置到位,完好、有效。



    8.用火、用電

    手續齊全,安全措施落實,無違章、隱患;防雷、防靜電措施符合安全要求。



    9.建筑工程

    落實“三同時”,執行建筑工程消防監督審核管理規定。



    10.消防重點單位(部位)

    自主管理到位,現場無違章、隱患。



    11.記錄

    建立齊全,填寫規范、有效。



    12.易燃易爆化學危險物品和場所及其他重要物資、可燃物品

    落實防火防爆措施。



    其它



    整改要求



    復查情況



    時間



    檢查人



    受檢人




    2



    安全檢查必知“八看”




    一、看現場三光、五凈、兩暢通。



    (1)“三光”即工具機械要擦光,材料堆底要用光,運輸道路要清光;



    (2)“五凈”即下腳邊料要揀凈,磚頭灰漿要用凈,腳手架下要干凈,現場材料要用凈,水泥紙袋要倒凈;



    (3)“兩暢通”即道路和排水暢通。



    二、看電線及電器設備。



    (1)臨時電線不破皮:一般“三火一零”四趟線;



    (2)架線桿要直,不準以樹或金屬物代替;



    (3)線距在地面4米以上;



    (4)防水線不準有死彎,并必須絕緣良好;



    (5)行燈36伏,金屬器內照明12伏電壓,手持電動機具的電源閘箱要裝觸電保護器,同時要帶絕緣手套;



    (6)電器開關閘箱需有蓋、上鎖;



    (7)所有制機電設備和電閘箱要接地或接零。



    三、看機械設備。



    (1)防護罩齊全有效;



    (2)傳動裝置整潔潤滑;剎車靈敏可靠;



    (3)堅持專人專機;



    (4)起重吊裝設備的纜風繩必須牢固,不準以樹、腳手架、墻體代替地錨;



    (5)繩索要合乎規格。



    四、看高空作業。



    (1)正確使用“三件寶”,蹬高要系安全帶;



    (2)上下交叉作業要隔離,進入現場戴安全帽;



    (3)3米以上掛安全網;



    (4)上下架子設梯道;



    (5)遇6級以上大風應停止起重和高空作業。



    五、看腳手架。



    (1)材料要符合要求;



    (2)搭設應牢固可靠;



    (3)升高后要綁防護攔桿,掛安全網最好有護身,兜底兩層;



    (4)腳手板要夠寬;



    (5)嚴防探頭板;



    (6)板上堆料不準超重、雨、雪后更要仔細檢查,并采取有效的防滑措施。



    六、看五口。



    即樓梯口、電梯口、預留洞口、通道口和地坑口必須有防護設施,夜間設紅燈示警。



    七、看防火防爆。



    (1)要設置消防器材;



    (2)易爆品及油庫要單設并有專人管理;



    (3)氧氣瓶、乙炔罐和明火三者之間相距不小于10米;



    (4)木工棚、油漆庫中易燃品要分類堆放,嚴禁明火;



    (5)木片、刨花、草繩、草袋和廢紙,應集中并及時運走。



    八、看勞保用品。



    (1)工作服及勞保用品要整潔要合理穿戴;



    (2)工地內不準赤腳、穿拖鞋或高跟鞋;



    (3)高空作業不準穿硬底或帶釘易滑的鞋靴;



    (4)電工要穿絕緣鞋;



    (5)熬運瀝青等應按防毒要求使用勞保用品。

    3



    安全檢查必查“六方面”







    基坑工程

    1、施工方案



    (1)是否編制專項施工方案及應急預案



    (2)專項施工方案是否按規定審核、審批



    (3)開挖深度超過5m(含5m)的基坑工程專項施工方案是否按規定組織專家論證;



    (4)基坑周邊環境或施工條件發生變化,施工方案是否重新進行審核、審批。



    2、基坑支護



    (1)現場基坑支護結構(如:自然放坡、噴錨支護、排樁支護、地下連續墻、水泥擋土墻等)是否按設計及規范要求施工;



    (2)基坑邊坡放坡系數是否按施工方案實施;



    (3)基坑邊坡是否存在大面積坍塌或吊腳的情況;



    3、基坑開挖



    (1)是否按設計和施工方案遵循“開槽支撐,先撐后挖,分層開挖,嚴禁超挖”的原則進行土石方開挖。



    4、降排水



    (1)基坑開挖深度范圍內有地下水是否采取有效的降排水措施;



    (2)基坑邊沿周圍地面是否設置截水溝或擋水坎;



    (3)基坑底四周是否設置排水溝和集水井。



    5、坑邊荷載、安全防護



    (1)是否在基坑臨邊位置處堆放大量土石方、材料設備等荷載;



    (2)施工機械與基坑邊沿的安全距離是否符合設計要求;



    (3)開挖深度2m及以上的基坑周邊是否按規范要求設置臨邊防護欄桿。



    6、基坑監測



    (1)是否按規范要求委托具備相應資質的第三方監測機構進行基坑支護變形監測;



    (2)監則頻率是否符合監測方案要求現場監測點是否按照基坑監測方案進行布置;



    (3)是否按設計要求提交完整的監測報告。

    外墻腳手架工程

    1、施工方案



    (1)專項施工方案是否按規定審核、審批;



    (2)超過一定規模的外墻腳手架工程,專項施工方案(落地式腳手架搭設高過50m,懸挑式腳手架體高度超過20m,附看式升降腳手架提升高度超過150m)是否按規定組織專家論證。



    2、底部設置



    (1)立桿基礎是否平整牢固;立桿底部有無底座、墊板;



    (2)縱、橫向掃地桿是否按規范要求設置。



    3、架體搭設



    (1)腳手架橫桿、立桿間距、剪刀撐是否按方案及規范設置,安裝是否牢固;



    (2)架體外側密目式安全網設置是否嚴密;每10米或每隔三層在腳手架與建筑物之間是否設置一道水平安全兜網;



    (3)作業層腳手板是否滿鋪;



    (4)腳手架連墻件是否按施工方案及規范要求設置;



    (5)是否存在混凝土模板支撐體系與外腳手架相連的情況;



    (6)外腳手架搭設高度是否高于作業面一步。



    4、懸挑式腳手架



    (1)懸挑層懸挑鋼梁是否采用雙軸對稱截面的型鋼;



    (2)固定端錨固是否符合施工方案要求;



    (3)鋼梁固定段長度是否至少為懸挑段長度的1.25倍;



    (4)鋼梁外是否設置卸荷鋼絲繩;



    (5)卸載鋼絲繩預埋吊環、鋼絲繩卡頭數量、位置是否符合規范和施工方案要求。



    5、附著式升降腳手架



    (1)防墜落裝置、防傾覆裝置安裝是否符合規苑要求;



    (2)架體高度、寬底、水平懸挑長度、懸臂高度、支承跨度是否符合設計及規范要求。

    卸料平臺

    1、安全防護



    1)平臺與建筑結構間是否滿鋪腳手板;



    2)平臺三邊防護設置是否嚴密固定;

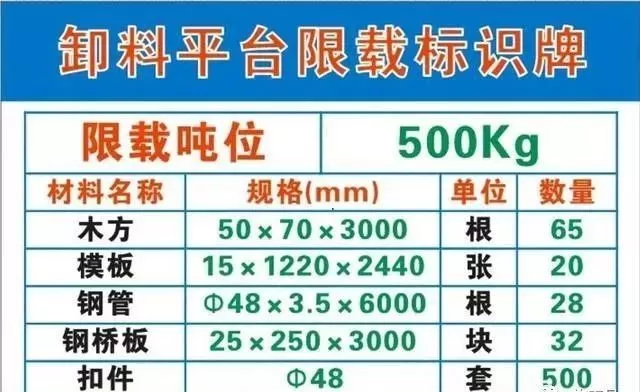

    3)卸料平臺是否懸掛限載標識及驗收牌;





    4)落地式腳手架是否與外腳手架相連。



    2、懸挑式卸料平臺



    (1)懸挑主梁是否采用雙軸對稱截面的型鋼;



    (2)固定端是否預埋足夠的U型鋼環并與主梁鍥緊;



    (3)鋼絲繩的拉結是否設置在平臺主梁受力主節點位置,并與建筑物可靠連接;



    (4)繩卡固接時,固接強度是否符合規范及施工方案要求;繩卡與鋼絲繩的直徑是否匹配,規格、數量是否符合規范及施工方案要求;



    (5)鋼絲繩的拉結接角度是否符合規范及施工方案要求;銳角處要是否有加墊保護措施。

    混凝土模板工程及支撐體系

    1、施工方案



    (1)是否有經報審的專項施工方案;



    (2)超過一定規模的混凝土模板支撐體系工程,專項施工方案(搭設高度8m及以上;搭設跨度18m及以上;施工總荷載15kN/㎡及以上;集中線荷載20kN/㎡及以上)是否按規定組織專家論證。



    2、支架構造



    (1)支架底部是否按規范設置墊板;



    (2)縱橫向掃地桿設置高度是否超過200mm,是否按縱下橫上的程序進行設置;



    (3)水平桿是否按要求連續設置,水平桿步距、立桿間距設置是否符合規范要求;



    (4)豎向、水平剪刀撐的設置是否符合規范要求;



    (5)立杄頂端可調托撐伸出頂層水平桿的懸臂長度是否超過650mm,可調托撐螺桿伸出長度是否超過300mm。

    臨時用電

    1、外電防護



    (1)是否在外電架空線路正下方施工、搭設作業棚、建造生活設施或堆放材料



    (2)外電線路與在建工程及腳手架、起重機械、場內機動車道之間安全距離是否符合規范要求,是否釆取防護措施



    (3)防護設施和外電線路的安全距離及搭設方式是否符合規范要求



    (4)防護設施是否設置明顯的安全警示標志



    2、接地與接零保護系統



    (1)施工現場專用的電源中性點直接接地的低壓配電系統是否采用TN-S接零保護方式;



    (2)施工現場塔式起重機、物料提升機、施工升降機、腳手架防雷措施是否符合規范要求;做防雷接地杋械上的電氣設備,保護零線是否做重復接地;



    (3)施工用電是否有效接地。



    3、配電線路



    (1)電纜線路是否采用埋地或架空;



    (2)線路是否設置短路、過載保護。



    4、配電箱



    (1)配電系統是否采用三級配電、二級漏電保護系統;



    (2)配電箱是否存在亂搭亂接的現象,漏電保護裝置是否有效;



    (3)每個配電內巡查記錄及電路圖是否齊全完整。

    消防與防火

    (1)施工現場是否按規范要求設置臨時消防車道,并有明顯標識;



    (2)施工現場是否設置臨時消防給水系統(臨時消防栓、臨時消防水池),并能隨時啟用;



    (3)是否按規定要求在在建樓棟內每層設置不少于2個滅火器且有效;



    (4)應急消防設施(消防桶、消防楸、消防斧、消防砂池、干粉滅器)配備是否齊全;



    (5)氣割、焊接等動火作業是否履行動火作業審批手續;



    (6)施工升降機、塔吊、加工柵、材料堆場、樓層動火作業場所、臨時用房等易燃易爆處是否按規范要求配置足夠數量的滅火器,并檢查現場滅火器是否有效。

    版權所有: 深圳市工匠建筑勞務有限公司
    粵ICP備12011247號
    最新进入av网址
    <table id="yoay0"><li id="yoay0"></li></table>
  • <table id="yoay0"><td id="yoay0"></td></table>
  • <td id="yoay0"></td>
    <td id="yoay0"></td><td id="yoay0"></td>
  • <td id="yoay0"></td>
  • <table id="yoay0"><li id="yoay0"></li></table>
  • <td id="yoay0"></td>
  • <table id="yoay0"><td id="yoay0"></td></table>
  • <table id="yoay0"><li id="yoay0"></li></table>
    <table id="yoay0"><li id="yoay0"></li></table>
    <table id="yoay0"><button id="yoay0"></button></table>
